MV-i⁺: Rahmenvereinbarung zwischen M-V, VMV und DB AG – Gemeinsame Planungsgruppe für beschleunigte Infrastrukturprojekte in MV
Aktueller Projektstand der Bahnplanungsgruppe „MV-i⁺“
Im Rahmen der Rahmenvereinbarung MV-i⁺ treiben das Land Mecklenburg-Vorpommern, die VMV und die Deutsche Bahn gemeinsam wichtige Schieneninfrastrukturprojekte voran. In mehreren Vorhaben konnten 2026 wesentliche Meilensteine erreicht und die Grundlagen für die weiteren Planungsphasen geschaffen werden.
„Wir wollen gemeinsam MV voranbringen.“
Ziel ist es, die einzelnen Projekte gezielt in Richtung Entwurfs- und Genehmigungsplanung weiterzuentwickeln.
Auf Wunsch des Landes koordiniert die DB-Planungsgruppe alle Angelegenheiten innerhalb der DB AG gegenüber der VMV bzw. dem Land – für die verschiedenen DB AG internen involvierten Bereiche der Infrastrukturentwicklung, der Personenbahnhöfe, des Projektmanagements und des Anlagen- und Instandhaltungsmanagements der DB InfraGO über DB Energie bis hin zur Usedomer Bäderbahn (UBB). Alle gemeinsam wollen die Mobilitätsoffensive des Landes Mecklenburg-Vorpommern voranbringen.
Im Rahmen der Planungsgruppe werden in Korridoren für folgende Infrastrukturprojekte Schwerpunkte herausgearbeitet. In diesen werden Infrastrukturlösungen entwickelt, Planungen initiiert und vorangetrieben. Daraus entstehen konkrete Projekte, die mit anschließenden Finanzierungsvereinbarungen in die geplante Umsetzung gehen sollen.
Fazit: Das Projekt MV-i+ zeigt, wie moderne Infrastrukturpolitik funktionieren kann – vernetzt, vorausschauend und verantwortungsvoll. Es ist ein Gemeinschaftsprojekt, das nicht nur Gleise verlegt, sondern auch Brücken baut: zwischen Regionen, Technologien und Menschen.
Ziele der Bahnplanungsgruppe MV-i+
- Weiterentwicklung und Stärkung des Schienenverkehrs im Nordosten Deutschlands
- Verbesserung der Erreichbarkeit der Region auf dem Schienenweg
- Stärkung der Mobilitätsoffensive Mecklenburg – Vorpommern
- Beschleunigung der Planung für definierte Projekte gemäß Anlage 1 des Rahmenvertrags
- Verkürzung der Kommunikationswege zwischen der Deutschen Bahn und dem Land MV
Die Infrastrukturprojekte aus der Rahmenvereinbarung im Überblick (in absteigender Priorisierung):
- Ausbau Bestandsnetz UBB
- Rostock – Stralsund – abschnittsweiser zweigleisiger Ausbau in Anlehnung an die Ausbauziele VDE 1
- Teil- oder Vollelektrifizierung Rehna – Schwerin – Parchim – Ludwigslust
- Kapazitätserweiterung RE1 Korridor von HRO-Landesgrenze MV
- Zusätzliches Bahnsteiggleis im Bahnhof Güstrow
- Knoten Neustrelitz: Bau einer zusätzlichen, beidseitig angebundenen Bahnsteigkante im Bahnhof Neustrelitz inkl. paralleler Ausfahrt nach Rostock und Stralsund
- Beschleunigung Neustrelitz – Neubrandenburg, Anhebung der Geschwindigkeit auf min. 120 km/h
- Beschleunigung Neubrandenburg – Stralsund, Anhebung der Geschwindigkeit auf min. 120 km/h
- Elektrifizierung Stralsund Hauptbahnhof, Gleis 12
- (ggf. abschnittsweiser) zweigleisiger Ausbau im Streckenabschnitt (Bützow -) Güstrow – Lalendorf – Neubrandenburg, Anhebung der Geschwindigkeit auf min. 120 km/h
- (ggf. abschnittsweiser) zweigleisiger Ausbau im Streckenabschnitt Pasewalk – Grambow (Gr.), Anhebung der Geschwindigkeit auf min. 120 km/h
- Ausbau Bahnhof Gadebusch zum Kreuzungsbahnhof mit Bahnsteigkanten

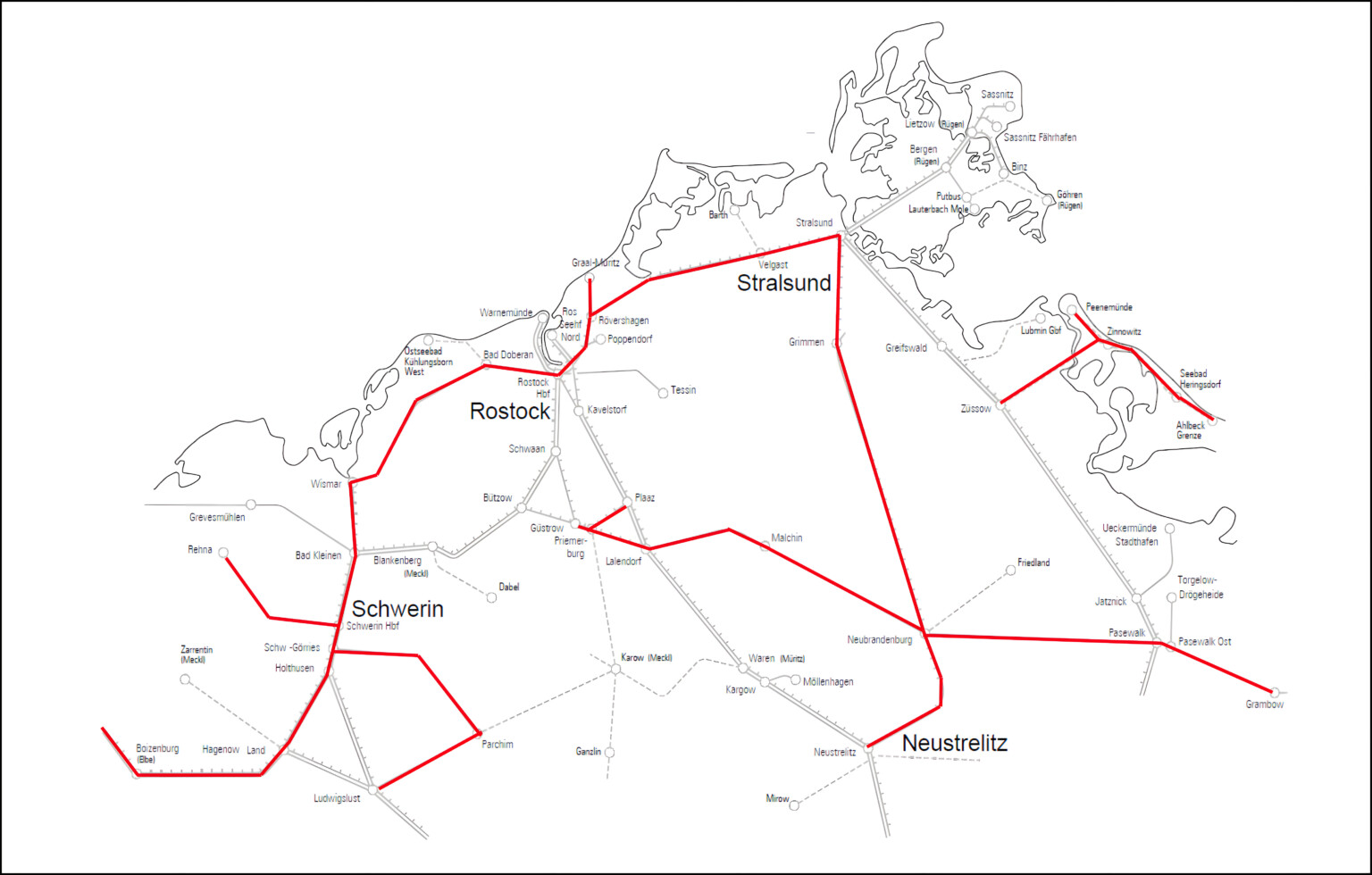

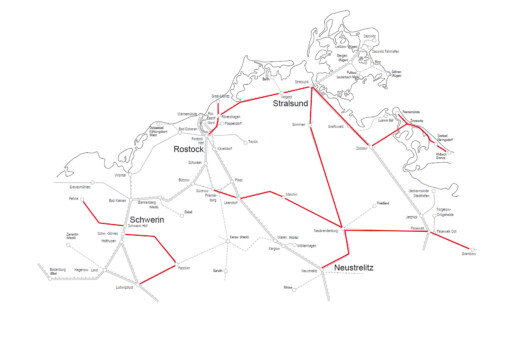

Übersichtskarte Infrastrukturmaßnahmen "MV-i⁺"
Quelle Karte: DB AG, Stand: 08.12.2025
Meilensteine 2026
Westmecklenburg
Für den Korridor Westmecklenburg wurde eine Gebrauchstauglichkeitsuntersuchung erfolgreich abgeschlossen. Dabei wurde geprüft, unter welchen Voraussetzungen der Einsatz neuer Batterie-Triebzüge (BEMU), die schwerer sind als die bisherigen Fahrzeuge, mit zulässiger Streckengeschwindigkeit in Höhe von 100 km/h möglich ist. Die Untersuchung zeigt, dass eine streckenweise Erhöhung der Geschwindigkeit auf bis zu 100 km/h für die schwereren Züge grundsätzlich möglich ist. Voraussetzung hierfür sind gezielte Anpassungen an der vorhandenen Infrastruktur.
Nächste Schritte: Derzeit werden die erforderlichen Infrastrukturmaßnahmen konkretisiert, die für die Umsetzung der Geschwindigkeitsanhebung notwendig sind.
Rostock – Stralsund
Für den Korridor Rostock – Stralsund wurden wichtige Grundlagen für die weitere Infrastrukturentwicklung geschaffen.
Die verkehrliche Aufgabenstellung einschließlich einer Fahrplanstudie wurde abgeschlossen.
Darüber hinaus wurde die Eisenbahnbetriebswissenschaftliche Untersuchung (EBWU) erstellt. Mit der Fertigstellung der betrieblichen Aufgabenstellung im November 2026 wird ein weiterer wesentlicher Meilenstein erreicht.
Nächste Schritte: Auf Basis der vorliegenden Untersuchungen werden die weiteren Planungsinhalte definiert und vorbereitet.
Ausbau des Bestandsnetzes der Usedomer Bäderbahn (UBB)
Die Grundlagenplanung wurde im September 2026 erfolgreich abgeschlossen. Im Rahmen der Untersuchungen wurden zwei Fahrplanvarianten betrachtet:
- Umsetzung eines 20-Minuten-Taktes auf der Insel Usedom
- Umsetzung unter Berücksichtigung einer möglichen Südanbindung
Die Ergebnisse zeigen, dass für die Realisierung eines 20-Minuten-Taktes abschnittsweise zusätzliche Zweigleisigkeiten erforderlich sind.
Auch die Eisenbahnbetriebswissenschaftliche Untersuchung wurde im August 2026 abgeschlossen. Sie bestätigt die betriebliche Umsetzbarkeit der vorgeschlagenen Infrastrukturmaßnahmen und weist ein positives Kosten-Nutzen-Verhältnis aus.
Um eine aktuelle, zusammenhängende Vermessungsgrundlage der Bestandsinfrastruktur zu bekommen, wurden mittels Drohnenbefliegung die Infrastrukturanlagen aufgenommen und daraus ein 3-D-Bestandsmodeel entwickelt. Auf dieser Basis können nun die weiteren Planungen erfolgen.
Darüber hinaus wurden zwei Simulationsbetrachtungen durchgeführt und die Umsetzung einer möglichen Vollelektrifizierung sowie alternativ der Einsatz von Akkutriebzügen mit einzelnen Oberleitungs-Ladungsinseln untersucht.
Nächste Schritte: Die Grundlagenplanung wird auf der Basis der bisherigen Ergebnisse zur Vorplanung fortgeschrieben.
Zusätzliches Bahnsteiggleis im Bahnhof Güstrow
Die verkehrliche Aufgabenstellung wurde erfolgreich erstellt. Darüber hinaus liegt die Stellungnahme zur Eisenbahnbetriebswissenschaftlichen Untersuchung vor. Diese bestätigt die betriebliche Sinnhaftigkeit des Vorhabens sowie ein positives Kosten-Nutzen-Verhältnis. Mit der Fertigstellung der betrieblichen Aufgabenstellung im September 2026 wurde ein weiterer wichtiger Planungsschritt erreicht.
Nächste Schritte: Als nächster Meilenstein ist der Abschluss einer Finanzierungsvereinbarung mit dem Land Mecklenburg-Vorpommern vorgesehen. Anschließend können die Entwurfs- und Genehmigungsplanung starten.
Korridor Neustrelitz – Neubrandenburg – Stralsund
Eine entsprechende Machbarkeitsuntersuchung wurde jeweils für die prioritären Abschnitte Neustrelitz – Neubrandenburg und Grimmen – Stralsund erfolgreich abgeschlossen.
Die Ergebnisse zeigen, dass die Geschwindigkeitserhöhungen mit vergleichsweise geringem Infrastrukturaufwand und verhältnismäßigen Kosten umgesetzt werden können.
Für den Gesamtkorridor einschließlich des Knotens Neustrelitz wurde zudem eine verkehrliche Aufgabenstellung als Grundlage für die weiteren Planungen erstellt.
Nächste Schritte: Für die prioritären Abschnitte werden die Planungen fortgeführt. Als nächster Schritt erfolgt die Erarbeitung der betrieblichen Aufgabenstellung.
Fazit
Die Projekte der Bahnplanungsgruppe MV-i⁺ entwickeln sich, in mehreren Schwerpunktvorhaben konnten im Jahr 2026 wichtige Untersuchungen und Planungsgrundlagen abgeschlossen werden. Damit wurden zentrale Voraussetzungen geschaffen, um die nächsten Planungs- und Finanzierungsschritte für eine leistungsfähigere Schieneninfrastruktur in Mecklenburg-Vorpommern einzuleiten.
Das Team der Bahnplanungsgruppe MV-i⁺
- DB InfraGO AG – Region Ost:
- Usedomer Bäderbahn
- DB Energie GmbH
